9月完工!临平这个重大项目最新进展来了!
来源: 2026-04-14 13:36
城市,如同生命,在时代的浪潮中不断生长。每一个项目的落地,都是她坚实的脚步和跃动的活力。区融媒体中心“奋勇拼经济 聚力抓发展”栏目推出“‘城’长记”系列报道,将镜头与笔触对准临平城市发展的脉搏,记录这片热土上重大项目从孕育到绽放的壮阔历程。
好消息!
临平电力廊道建设二期项目建设
迎来最新进展。
目前整体工程量已完成73%,
预计于2026年9月完工。

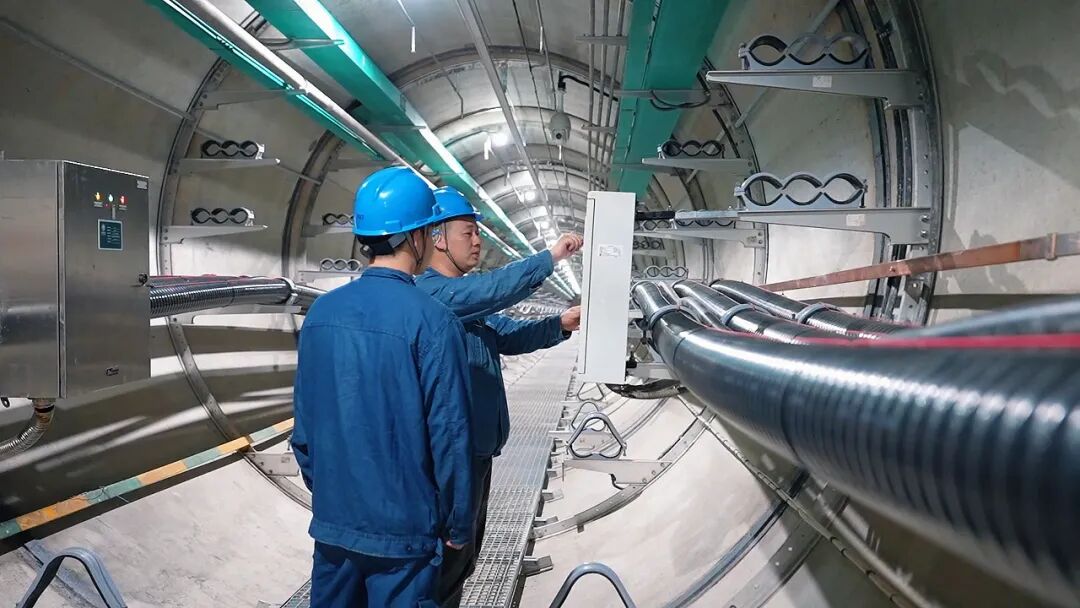

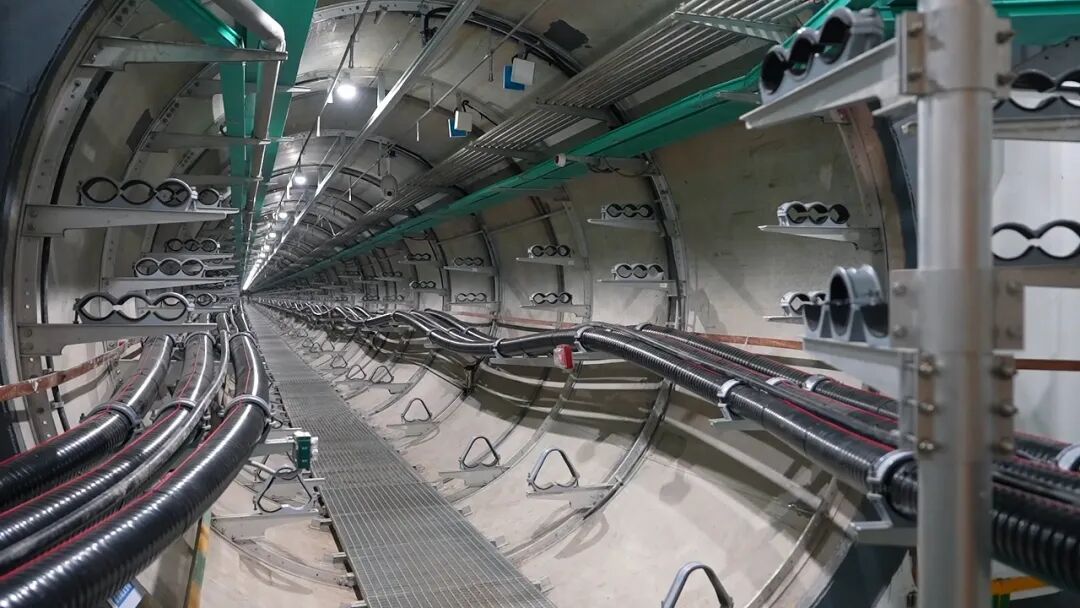

走进已竣工的地下管廊,一股现代工业与科技融合的气息扑面而来。这个与地面相差20米高的管廊内部宽敞明亮,照明系统柔和而充足,为运维人员提供了清晰的工作视野。沿着管廊前行,一排排坚固的支架整齐排列,它们不仅承载着各类电缆,更是城市未来能源传输的“生命线”。与此同时,二期项目施工一派繁忙景象,楼板粉刷、机电设备安装、消防管道铺设、轨道机器人安装等各项工作都在同步有序推进,全力冲刺竣工目标。
近日,省发展改革委正式下发浙江省扩大有效投资“千项万亿”工程2026年第一批重大建设项目实施计划项目表,临平共有21个项目跻身名单,总投资达281.08亿元。其中,由临平交通集团负责投资建设的S304省道(320国道段至运溪路)电力廊道建设二期项目,成功入选这份重量级名单,成为临平推动基础设施升级、赋能高质量发展的重要抓手。
据悉,浙江省“千项万亿”工程每年滚动推进超1000个省重大项目、年度投资超1万亿元,是浙江省推动有效投资扩量提质以及支撑经济增长、优化产业结构和改善民生福祉的关键抓手。

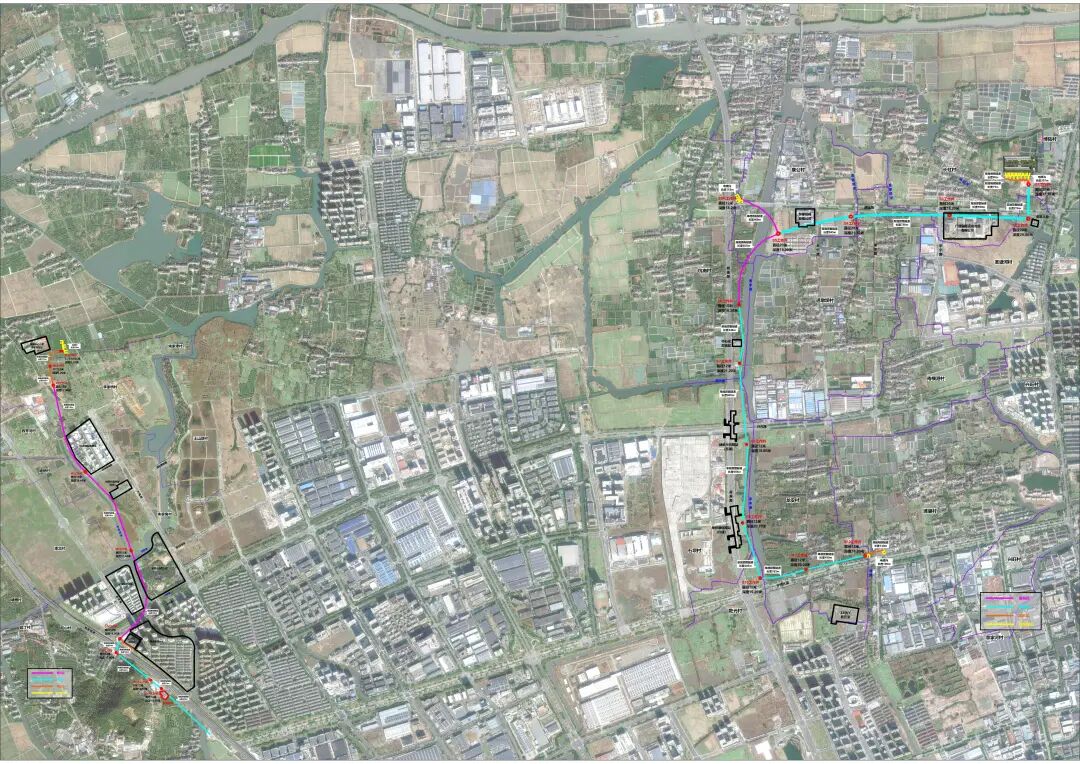

从工程建设时序来看,S304电力廊道项目整体分为一期和二期两部分,两期总长约15公里,总投资约52亿元。其中,一期项目,起点为临平大道南侧横岭变,穿越秋石高架后沿望梅路西侧敷设,终点至兴元路泉漳变,已于2024年4月竣工,目前已进入电力缆线铺设阶段;二期项目,起点为500千伏临平变,整体沿中环和荷禹路沿线敷设,终点至兴元路泉漳变,与一期隧道相连,于2024年8月开工,目前整体工程量已完成73%,预计2026年9月完工,届时将与一期项目同步投产,形成完整的电力输送网络。
据了解,项目全线为地下管廊工程,不仅穿越了淤泥质土、冲湖积粘性土层、粉质沙土等多种复杂地质,二期项目还需下穿在建地铁9号线、运溪路、兴元路以及多条河道,对施工精度和安全管控提出了极高要求。

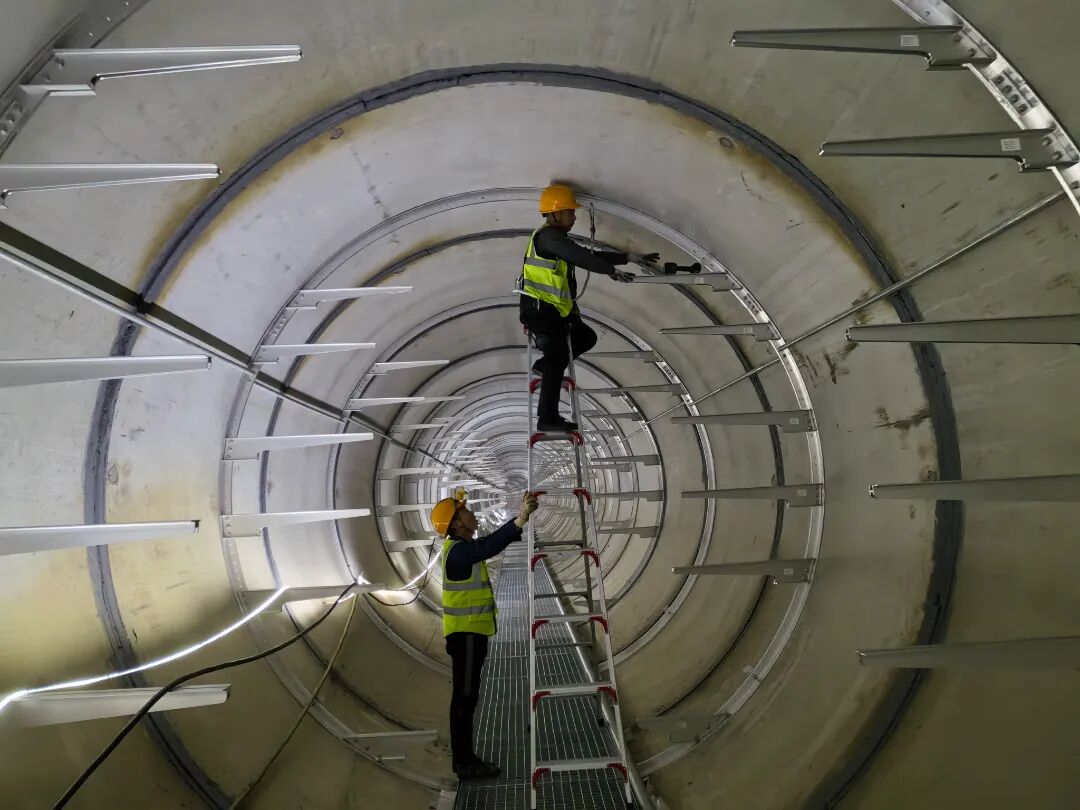

“穿越重点工程、重点路段时,对沉降的要求尤为严格。”区交通集团S304电力廊道项目负责人刘浩介绍,“以下穿地铁9号线为例,为控制隧道盾构施工对地铁隧道的影响,我们项目团队积极探索优化施工工艺,穿越地铁保护区施工阶段采用克泥效工法,通过在盾构壳体同步注入克泥效浆液,及时填充盾尾间隙及盾构外周超挖空隙,有效抑制地层流失与应力释放;同时利用浆液的触变润滑特性,降低盾构机推进阻力与对周边土体的扰动,减少地层沉降风险,实现对地铁结构的精准保护,将地层沉降严格控制在7.5毫米以内,确保既有地铁盾构隧道运行安全。此外,多次邀请专家,联合设计、施工、地铁等相关单位论证施工方案,严格遵循安全生产规范,全方位保障施工安全与工程质量。”

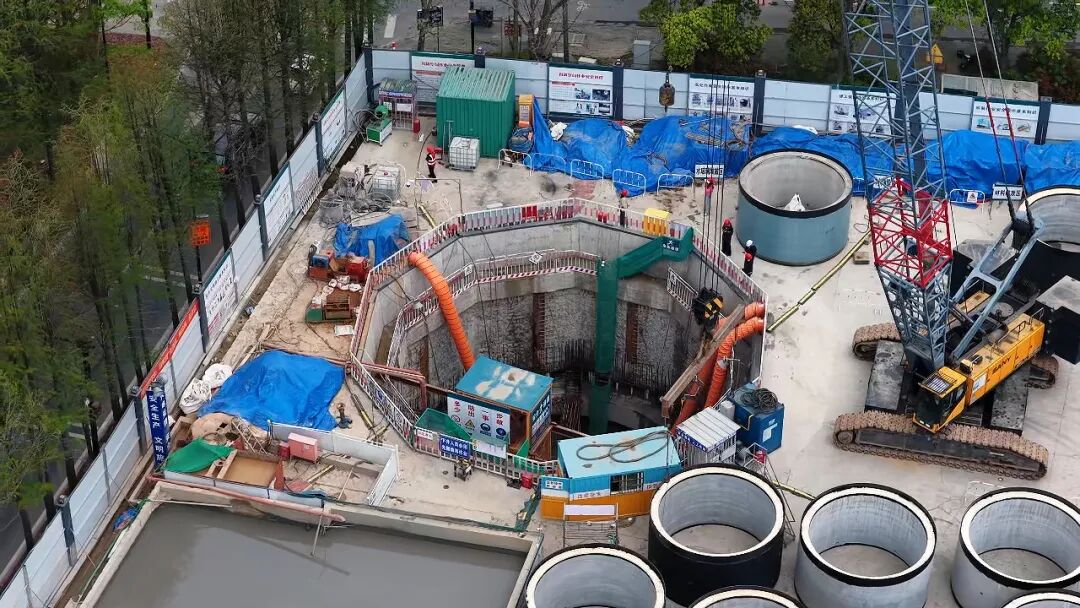

在推进项目建设的同时,项目团队始终兼顾周边建构筑物的保护,最大限度降低施工影响。在长达9.18公里的隧道建设沿线,项目方累计布置了数千沉降监测点位,这些点位如同城市的“神经末梢”,实时感知并传递地下管廊施工对周边环境可能产生的微小变化,为施工安全和环境防护提供精准数据支撑。“我们还采用安全可靠的先进工艺,将地下连续墙、深大竖井精控机械化垂直掘进技术(VSM工法)、顶管施工及盾构施工等应用到工程建设中,全程严控施工影响,全力将项目建设对周边居民生活、交通通行、生态环境的干扰降到最低。”刘浩说。
2026年是国家“十五五”规划开局之年,“加快建设新型能源基础设施”是规划重点部署内容。S304省道(320国道段—运溪路)电力廊道项目作为智能电网建设与新型能源输送关键基础设施,建成投运意义重大。
该项目既是杭州500千伏临平变220千伏配套送出工程的重要组成部分,也是国家重点工程±800千伏白鹤滩至浙江特高压系列工程的延伸项目,承担着清洁电力就地消纳、提升临平区清洁能源消费占比的重要使命。据了解,位于东湖街道长虹社区的500千伏临平输变电工程计划于2026年5月投运,将为区域新增220千伏、110千伏变电站布点提供有力支撑,显著提升区域220千伏电网供电能力,切实破解上级电网供电“卡脖子”问题。
杭州供电公司陆凯华表示,电力廊道投运后,将从源头上助力能源清洁低碳转型,推动能源可持续发展,有效满足临平区域居民生活与企业生产日益增长的用电需求,同时兼顾电力线路“上改下”的规划建设需要,切实实现“电等发展”的战略目标。
重大项目是经济增长的“压舱石”,更是区域崛起的“硬支撑”。接下来,区交通集团将紧盯项目建设节点,实行项目全生命周期闭环管理与清单化推进,全力以赴保障建设要素与破解施工难题,推动项目快建设、早投产、见实效,为加快打造杭州城东新中心、推进区域高质量发展积蓄澎湃动力。
