2026年,区交通集团紧扣“数智临平·品质城区”发展主线,以“开局即奔跑、起步即冲刺”的奋进姿态,全面推动塘栖区域重点项目提速增效。从民生安居到产业升级,从交通路网到城市配套,一幅幅高质量发展的实景图正在塘栖徐徐展开。近日,区域内一批重点项目迎来新进展,一起来看最新进度吧!





01
枇杷园安置房二期项目

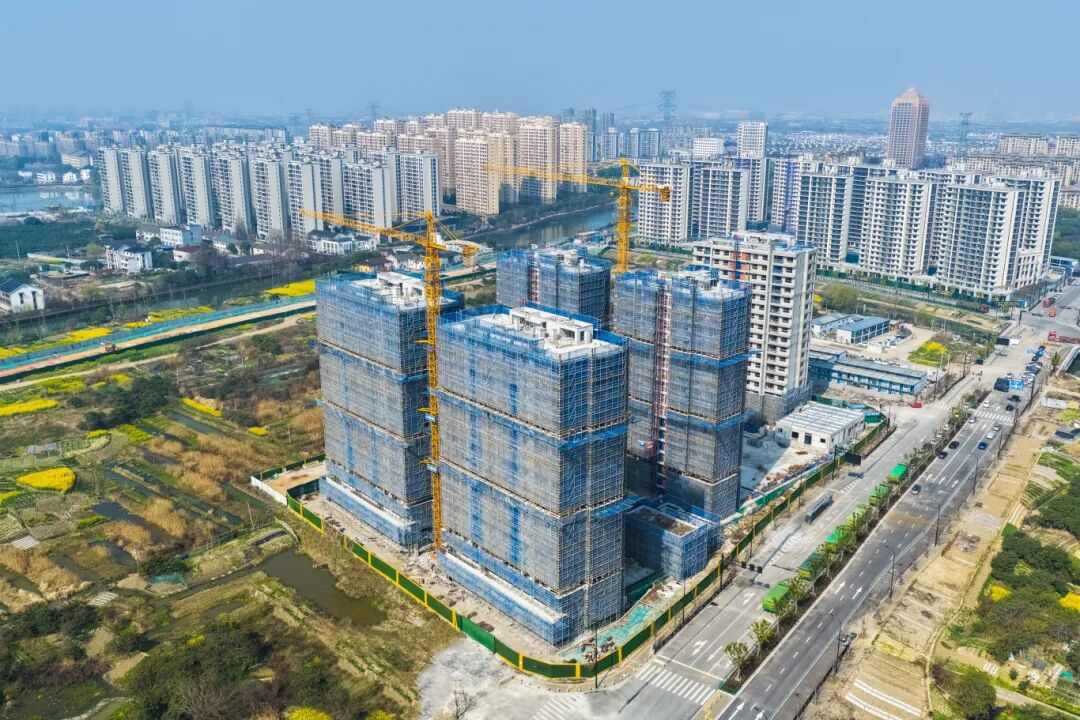

项目东至纵十二路,南至横二路,西至石目路,北临运溪路,总建筑面积约13万平方米,建设住宅680套。主要建设内容包括住宅、配套用房、地下车库、道路、绿化景观及其他市政配套附属设施等。项目周边配套齐全,毗邻临平区中医院、塘栖三中等重要公共服务设施,形成便捷完善的“15分钟生活圈”,可充分满足居民日常生活需求。


截至目前,项目主体基本完成,开展室外附属工程施工,整体进度达75%。


02
枇杷园安置房三期项目

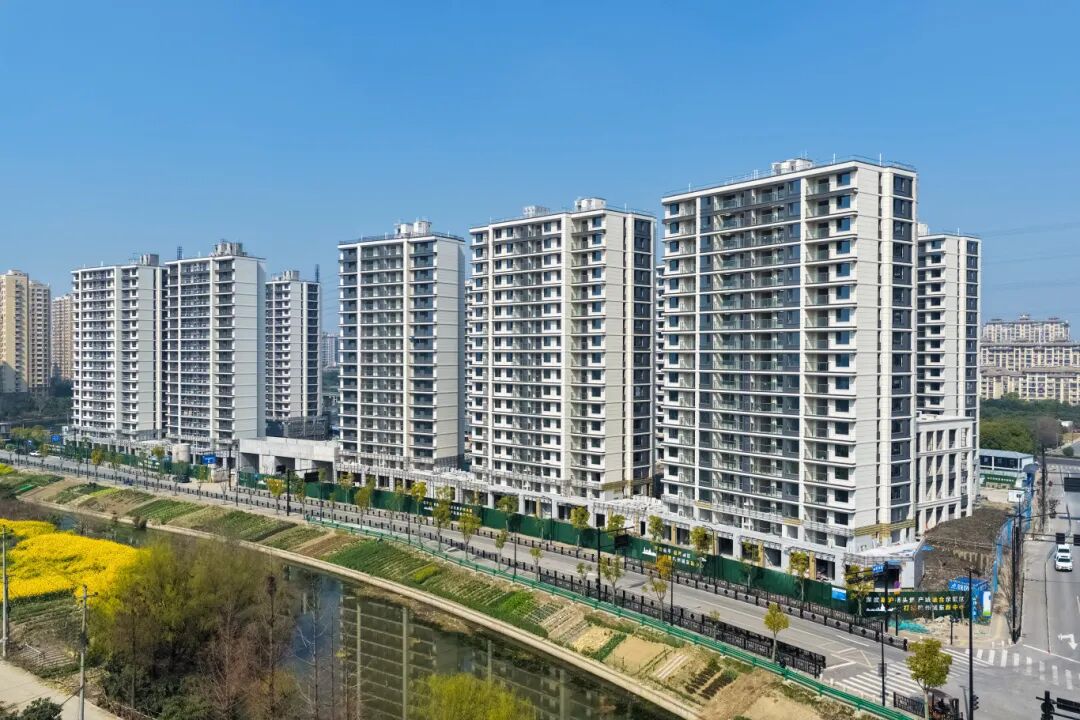

项目东至纵十二路,南至横四路,西至规划道路,北至横三路,总用地面积15082平方米,总建筑面积50439.33平方米,建设住宅256套。主要建设内容包括住宅、配套用房、地下车库、道路、绿化景观及其他市政配套附属设施等。作为重点民生安居工程,项目周边商业、交通、教育等配套成熟,同时毗邻塘栖古镇文旅资源,宜居宜游优势突出。

截至目前,项目主体结构完成,完成总工程量的60%。


03

张家墩运栖科创产业园(年产10万台电子专用制造设备项目)

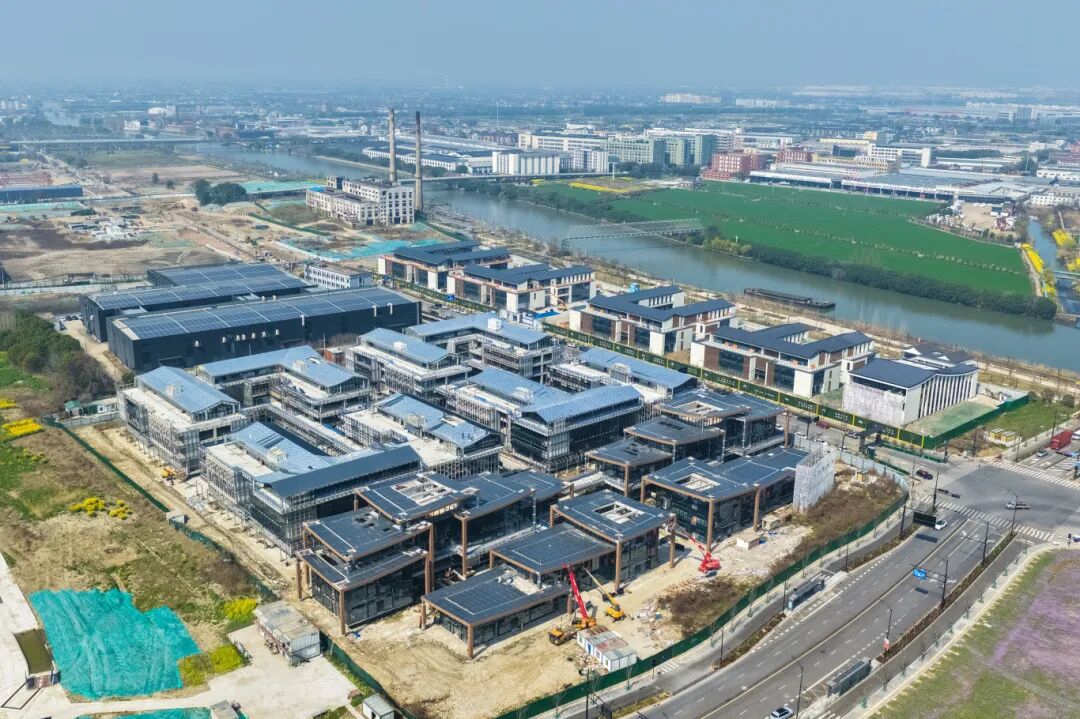

临平政工出(2023)39号、40号年产10万台电子专用制造设备项目(张家墩运栖科创产业园)位于张家墩区块,总用地88.181亩,总建筑面积约110698.62平方米。项目定位为文创+科技研发、总部办公基地,以数字文创、电子科技、智能制造等科创产业为招引方向,打造办公研发一体化的创新产业空间。项目所在的张家墩区块是大运河国家文化公园(临平段)的核心区块,周边生态环境优美,有着巨大的市场支撑并且交通便捷,地理位置优越。

截至目前,项目主体完成90%,室外附属工程同步推进,整体完成75%。


04
张家墩下穿S304省道通道改扩建工程

项目建设总用地面积11915平方米,包括新建张家墩路下穿段、新建S304省道两侧辅道及配套泵房,主要建设内容包括道路、隧道、管线、景观绿化、照明、交通安全设施、智能化设施及其它附属工程等。项目建成后将有效打通张家墩片区东西向交通瓶颈,缓解区域交通压力,强化对外联系能力。

截至目前,项目箱涵工程正在有序施工,完成总工程量的50%。


05
人民路西延二期(崇超路-S304省道)

项目东至崇超路以东约170米处,西至S304省道,全长约1.5千米,道路标准宽度26米,沿线设置两座桥梁。主要建设内容包括道路工程、桥梁工程、排水管线工程、照明工程、绿化工程、交通工程。项目建成后将极大完善张家墩区域内交通路网体系,显著提升周边居民出行便捷度。

截至目前,路基工程完成60%,雨污水管道和强弱电管道工程同步推进中,完成总工程量的45%。



下一步,区交通集团将继续把好质量关、安全关、进度关,全流程精细化管理塘栖区域各项目建设,确保工程高质高效推进、按期建成投用。同时,持续完善城市功能配套,不断提升群众获得感与满意度,为塘栖高质量发展注入更强动能。
